การออกแบบระบบผลิตน้ำประปา ต้องวางแผนอย่างไรให้ผลิตน้ำได้พอใช้ ?

วางแผนการออกแบบระบบผลิตน้ำประปา

วางแผนการออกแบบระบบผลิตน้ำประปา

การออกแบบระบบผลิตน้ำประปา คือการกำหนดกระบวนการปรับปรุงคุณภาพน้ำ กำลังผลิต การกักเก็บ และการจ่ายน้ำให้ตรงการใช้งาน ต้องตรวจปริมาณใช้รายวัน ช่วงสูงสุด และชั่วโมงเดินระบบ ก่อนคำนวณน้ำสุทธิพร้อมใช้

วิศวกรโครงการต้องพิจารณาคุณภาพควบคู่กับปริมาณ เพราะน้ำไม่ตรงสเปกหรือน้ำขาดช่วงอาจกระทบการผลิตของโรงงาน

คลิกอ่านหัวข้อที่สนใจ แสดง

สรุปประเด็นสำคัญ

  • การออกแบบระบบผลิตน้ำประปาต้องใช้ข้อมูลแหล่งน้ำ คุณภาพน้ำเป้าหมาย และความต้องการใช้ทั้งรายวันและช่วงสูงสุดร่วมกันก่อนเลือกขนาดระบบ
  • กำลังผลิตสุทธิของระบบผลิตน้ำประปาต้องแยกอัตราน้ำผลิตออกจากปริมาณน้ำที่จ่ายได้ต่อวัน โดยคิดชั่วโมงผลิตจริงและน้ำที่ใช้ภายในระบบ และแยก Feed Flow ออกจาก Product Flow
  • ถังเก็บน้ำสำรองช่วยรองรับความต่างระหว่างช่วงผลิตกับช่วงใช้น้ำ แต่ไม่ทดแทนกำลังผลิตที่ต่ำกว่าความต้องการต่อวันอย่างต่อเนื่อง
  • การตรวจรับระบบผลิตน้ำประปาต้องยืนยันทั้งปริมาณและคุณภาพน้ำ ภายใต้เงื่อนไขน้ำดิบ จุดวัด และระยะเวลาทดสอบที่ตกลงไว้

ก่อนออกแบบระบบผลิตน้ำประปา ต้องเตรียมข้อมูลอะไรบ้าง ?

ก่อนออกแบบระบบผลิตน้ำประปาต้องเก็บข้อมูลแหล่งน้ำ คุณภาพ ปริมาณใช้ และข้อจำกัดหน้างาน เพื่อจัดทำ Design Basis หรือข้อมูลตั้งต้นในการออกแบบ ข้อมูลนี้ทำให้ระบบน้ำประปา ตั้งแต่รับน้ำดิบจนถึงจุดใช้มีเงื่อนไขสอดคล้องกัน

การประปาส่วนภูมิภาคระบุในมาตรฐานกระบวนการวางแผน ออกแบบ และก่อสร้างระบบประปา ปี 2563 ว่างานออกแบบครอบคลุมการสำรวจ ระบบสูบน้ำดิบ ระบบผลิต และท่อส่งจ่าย จึงต้องพิจารณามากกว่าชุดกรอง

ข้อมูลที่ต้องเก็บ ใช้ตัดสินใจเรื่องใด ความเสี่ยงหากข้อมูลไม่ครบ
ปริมาณน้ำต้นทางและความเปลี่ยนแปลงตามฤดู ความมั่นคงของแหล่งน้ำและการสำรอง เครื่องมีกำลังผลิตแต่ไม่มีน้ำดิบป้อน
ผลตรวจน้ำดิบและคุณภาพที่ต้องการ กระบวนการปรับปรุงคุณภาพน้ำ เลือกกระบวนการไม่ตรงสิ่งปนเปื้อน
ปริมาณใช้รายวันและช่วงใช้สูงสุด กำลังผลิต ถังพัก และระบบจ่าย ผลิตได้พอทั้งวันแต่จ่ายไม่ทันบางช่วง
ชั่วโมงเดินระบบและเวลาหยุด ปริมาณผลิตสุทธิที่ใช้ได้ ประเมินน้ำพร้อมใช้สูงกว่าความเป็นจริง
พื้นที่ ไฟฟ้า จุดระบาย และผู้ดูแล ผังติดตั้ง งานเชื่อมต่อ และรูปแบบควบคุม ติดตั้งได้แต่เดินระบบหรือซ่อมบำรุงยาก

ข้อมูลแหล่งน้ำและคุณภาพน้ำเป้าหมาย

ระบุแหล่งน้ำและปริมาณที่ใช้ได้ในช่วงวิกฤต หากใช้น้ำบาดาล ต้องพิจารณาผลทดสอบสูบและการฟื้นตัวของระดับน้ำ ไม่ใช้ขนาดปั๊มแทนความสามารถของบ่อ

ตรวจคุณภาพตามความเสี่ยง เช่น ความขุ่น เหล็ก แมงกานีส ความกระด้าง เกลือละลาย และจุลินทรีย์ พร้อมบันทึกจุดและเวลาเก็บตัวอย่าง เพราะผลช่วงเดียวอาจไม่แทนคุณภาพตลอดปี

กำหนดคุณภาพเป้าหมายตามจุดใช้ เช่น น้ำใช้ทั่วไป น้ำดื่ม หรือน้ำสัมผัสอาหาร คำว่า “น้ำสะอาด” ไม่ใช่สเปก และ TDS ค่าเดียวไม่แทนคุณภาพทั้งหมด จึงต้องระบุเกณฑ์และจุดตรวจให้ชัด กรณีขอรับรองเป็นน้ำประปาดื่มได้ ให้ใช้เกณฑ์กรมอนามัย พ.ศ. 2569 ซึ่งครอบคลุมตั้งแต่ระบบผลิตจนถึงผู้ใช้น้ำ ส่วนน้ำใช้ในกระบวนการผลิตต้องกำหนดคุณภาพตามการใช้งานและข้อกำหนดที่เกี่ยวข้องแยกกัน

ข้อมูลการใช้น้ำและข้อจำกัดหน้างาน

  • ปริมาณใช้รายวันและช่วงเวลา
  • จุดใช้พร้อมกัน อัตราการไหล และแรงดัน
  • ชั่วโมงผลิตและเวลาที่หยุดได้
  • พื้นที่ติดตั้ง ไฟฟ้า และท่อเดิม
  • จุดระบายน้ำล้าง น้ำเข้มข้น และตะกอน
  • ทักษะผู้ดูแลและแผนขยาย
ข้อมูลการใช้น้ำและข้อจำกัดหน้างาน

ตัวอย่างการออกแบบระบบน้ำประปา

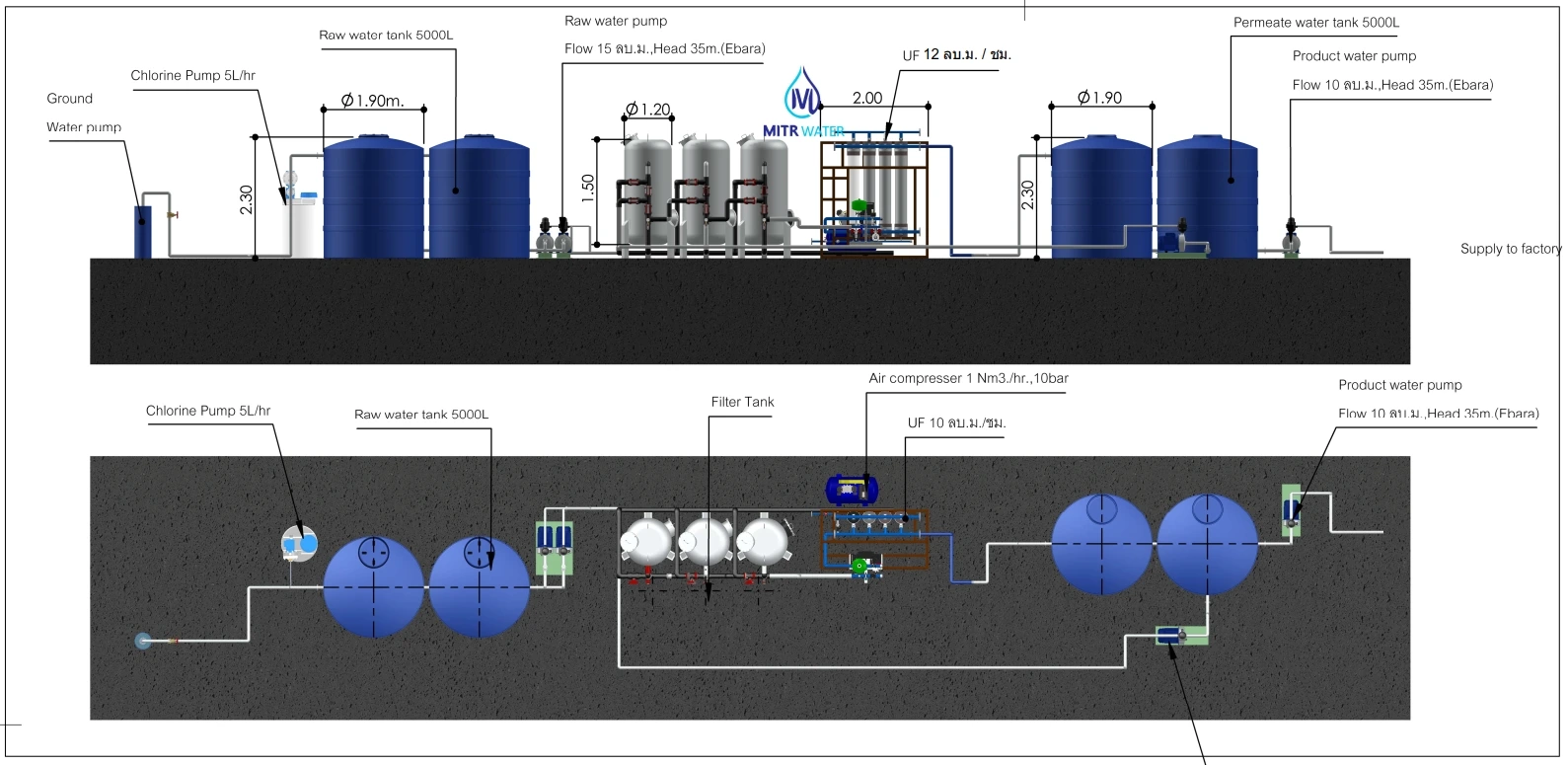

ออกแบบระบบน้ำประปาบาดาล
การออกแบบระบบน้ำประปาบาดาล

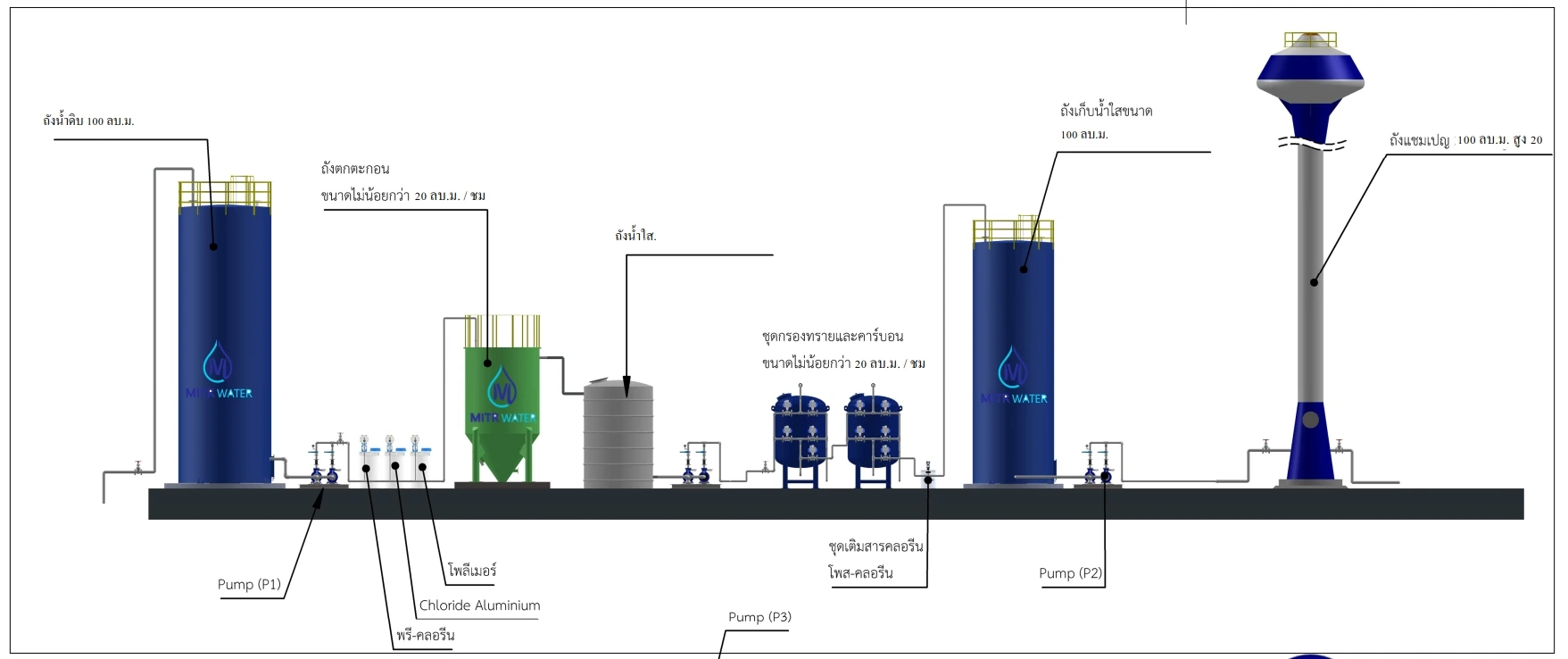

ออกแบบระบบน้ำประปาผิวดินขนาดใหญ่
การออกแบบระบบน้ำประปาผิวดินขนาดใหญ่

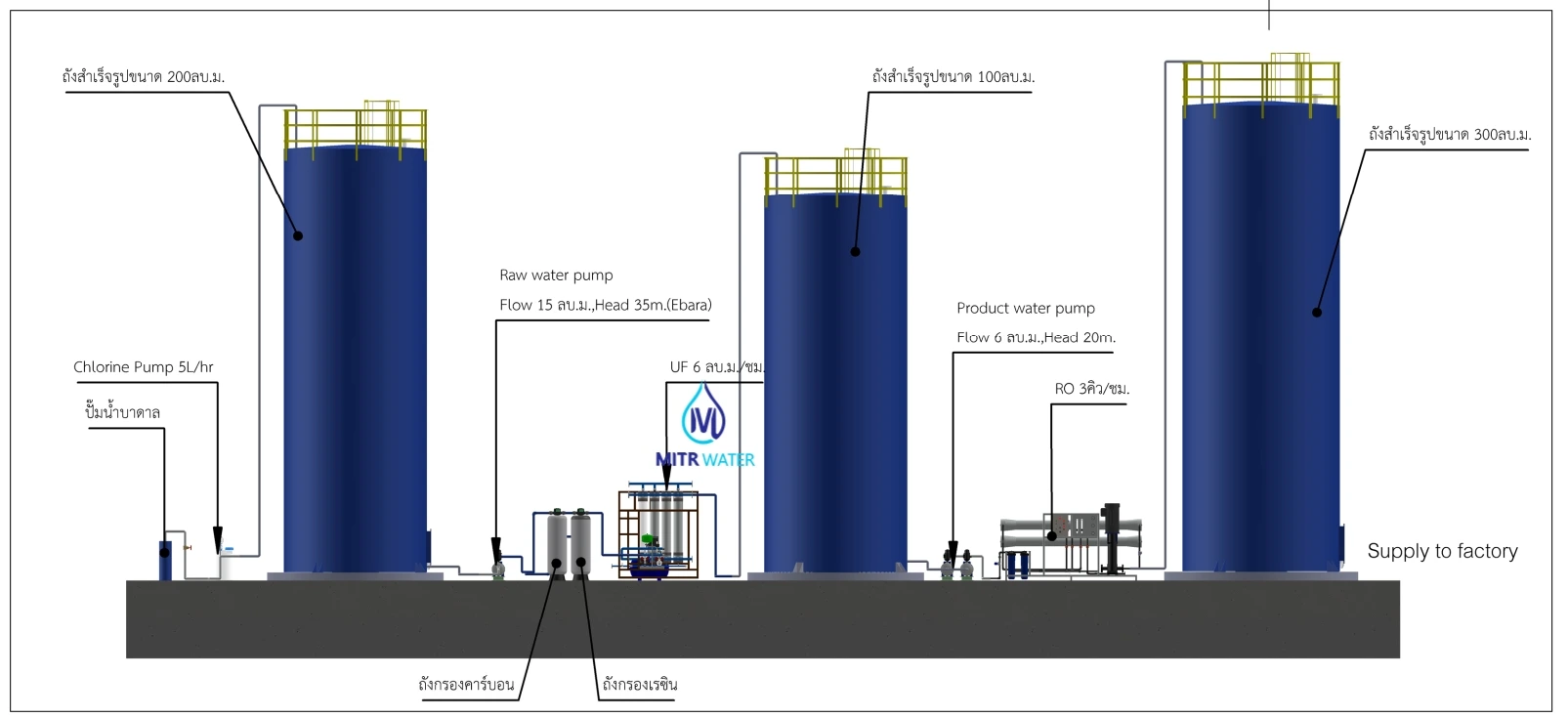

ออกแบบระบบน้ำประปากับระบบ Ro
การออกแบบระบบน้ำประปากับระบบ Ro
ติดตั้งระบบน้ำประปาสำหรับชุมชน
ติดตั้งออกแบบระบบน้ำประปาสำหรับชุมชน
ทำระบบผลิตน้ำประปาหมู่บ้าน
ออกแบบทำระบบผลิตน้ำประปาหมู่บ้าน
ระบบน้ำประปาพร้อมระบบกรองน้ำ
ออกแบบระบบน้ำประปาพร้อมระบบกรองน้ำ
ออกแบบ ทำระบบน้ำประปา แบบครบครัน
ออกแบบ ทำระบบน้ำประปา แบบครบครัน

จะกำหนดกำลังผลิตน้ำประปา ให้พอใช้จริงได้อย่างไร ?

กำลังผลิตน้ำประปาที่พอใช้ต้องส่งน้ำสุทธิได้ตามความต้องการภายในชั่วโมงผลิตจริง และรองรับช่วงใช้สูงสุดร่วมกับถังพัก การคูณกำลังผลิตตามสเปกด้วยเวลาทั้งวันโดยไม่คิดเวลาล้างอาจทำให้ประเมินสูงเกินจริง

  1. แยกปริมาณรายวันกับช่วงสูงสุด ระบุลูกบาศก์เมตรต่อวัน (m³/วัน) และอัตราการไหลช่วงสูงสุด เช่น m³/ชั่วโมง พร้อมช่วงเวลาวัด
  2. กำหนดชั่วโมงผลิตจริง คิดช่วงหยุดล้างและซ่อมบำรุง โดยไม่หักซ้ำจากเวลาสุทธิ
  3. ทำสมดุลน้ำ แยกน้ำเข้า น้ำผลิต น้ำล้าง น้ำทิ้ง และน้ำส่งถึงผู้ใช้
  4. ตรวจปริมาณสุทธิตลอดรอบ เทียบกับความต้องการและระดับถัง ไม่ใช้น้ำสะสมอ้างเป็นกำลังผลิตต่อเนื่อง
  5. ตรวจช่วงใช้สูงและระบบหยุด ถัง ปั๊ม และแผนสำรองต้องรองรับได้ พร้อมเติมกลับทันรอบถัดไป

Nameplate คือกำลังผลิตตามสเปกภายใต้เงื่อนไขที่ระบุ; Feed Flow คืออัตราน้ำป้อนเข้า; Product Flow คืออัตราน้ำผลิต ส่วน Net Usable Capacity คือน้ำสุทธิพร้อมใช้ ต้องระบุจุดวัดและแยกว่าเป็นอัตรา เช่น m³/ชั่วโมง หรือปริมาณต่อวัน ซึ่งขึ้นกับชั่วโมงเดินระบบจริง

หากเริ่มจาก Product Flow ของ RO ไม่ควรหัก Reject ซ้ำ เพราะแยกออกแล้ว แต่ยังต้องตรวจน้ำผลิตที่ใช้ล้างอุปกรณ์หรือสูญเสียก่อนถึงผู้ใช้

จะกำหนดกำลังผลิตน้ำประปา ให้พอใช้จริงได้อย่างไร

จะเลือกกระบวนการผลิตน้ำประปา ให้เหมาะกับน้ำดิบได้อย่างไร ?

การเลือกกระบวนการผลิตน้ำประปาต้องพิจารณาสิ่งปนเปื้อน คุณภาพเป้าหมาย อัตราการไหล และข้อจำกัดโครงการ ชื่อแหล่งน้ำอย่างเดียวไม่เพียงพอที่จะกำหนดอุปกรณ์

  1. ตรวจผลวิเคราะห์น้ำและระบุค่าที่เป็นข้อจำกัดต่อการใช้งาน
  2. กำหนดหน้าที่ของแต่ละกระบวนการ พร้อมเงื่อนไขน้ำเข้าที่รับได้ งานรวมตะกอนควรใช้ Jar Test ช่วยเลือกชนิดและปริมาณสารเคมีกับน้ำจริง และพิจารณาทดลองระดับนำร่องเมื่อข้อมูลยังไม่พอยืนยันการขยายขนาด
  3. จัดลำดับการปรับสภาพ การกรอง และการฆ่าเชื้อตามความจำเป็น
  4. ตรวจน้ำล้าง ของเสีย พลังงาน และงานดูแลที่เกิดขึ้น
  5. จัดทำผังระบบและกำหนดจุดตรวจยืนยันผลก่อนเลือกขนาดอุปกรณ์

การนำขั้นตอนการผลิตน้ำประปา มาใช้ต้องปรับตามน้ำดิบและเงื่อนไขโครงการ

น้ำผิวดิน vs น้ำบาดาล มีเงื่อนไขออกแบบต่างกันอย่างไร ?

น้ำผิวดินต้องพิจารณาความผันผวนตามฤดู ส่วนน้ำบาดาลต้องตรวจสมรรถนะบ่อและสารที่พบจริง โดยไม่ถือว่าทุกแหล่งมีปัญหาเหมือนกัน

ประเด็น น้ำผิวดิน น้ำบาดาล
ความต่อเนื่องของแหล่งน้ำ ระดับน้ำตามฤดู จุดรับน้ำ และเหตุปนเปื้อน ผลทดสอบสูบ ระดับน้ำลด และการฟื้นตัว
ข้อมูลคุณภาพที่ควรพิจารณา ความขุ่น สารอินทรีย์ จุลินทรีย์ และความเค็มเมื่อมีความเสี่ยง เหล็ก แมงกานีส ความกระด้าง เกลือละลาย และจุลินทรีย์
กระบวนการที่อาจต้องประเมิน รวมตะกอน ตกตะกอน กรอง และฆ่าเชื้อ ออกซิเดชันร่วมการกรอง หรือกระบวนการลดสารละลายตามผลตรวจ
งานประกอบที่ต้องวางแผน การปรับการเดินระบบตามคุณภาพน้ำและการจัดการตะกอน การดูแลบ่อ น้ำล้าง และของเสียจากกระบวนการที่เลือก

ตารางเป็นกรอบตรวจข้อมูล ไม่ใช่ชุดอุปกรณ์ตายตัว ไม่ใช่ทุกแหล่งที่จำเป็นต้องมีถังตกตะกอน และการกรองเหล็กหรือแมงกานีสต้องตรวจรูปของสาร ค่า pH และเวลาสัมผัสร่วมด้วย อัตรากรองและเงื่อนไขการฆ่าเชื้อต้องกำหนดจากน้ำและกระบวนการที่เลือก ไม่ใช้ค่าตายตัวกับทุกโครงการ

UF ลดอนุภาคและความขุ่น แต่ไม่ลดเกลือละลายอย่างมีนัยสำคัญเหมือน RO ส่วน RO ไม่จำเป็นทุกระบบ และต้องประเมินน้ำเข้าก่อนกรอง พลังงาน น้ำ Reject และงานล้าง

US EPA อธิบายในภาพรวมเทคโนโลยีบำบัดน้ำดื่ม ว่า RO และ NF แยกน้ำผลิตออกจากน้ำเข้มข้น พร้อมมีภาระน้ำทิ้ง พลังงาน และการป้องกันเมมเบรนอุดตัน จึงต้องประเมินทั้งระบบก่อนเลือก

แนวทางการเลือกวิธีและกำหนดสารกรองในการออกแบบระบบน้ำประปา

ควรวางแผนถังเก็บน้ำและระบบจ่ายอย่างไร ให้รองรับการใช้งาน ?

ถังเก็บน้ำและระบบจ่ายต้องออกแบบตามช่วงน้ำเข้าและน้ำออก พร้อมเงื่อนไขสำรองเมื่อหยุด ขนาดถังอย่างเดียวไม่ยืนยันว่าน้ำพอ หากปั๊ม ท่อ หรือการเติมกลับไม่สอดคล้องกัน

  • ถังน้ำดิบ รองรับความต่างระหว่างน้ำต้นทางกับน้ำป้อนระบบ
  • ถังน้ำใส รองรับความต่างระหว่างกำลังผลิตกับการใช้ โดยต้องออกแบบและดูแลเพื่อป้องกันการปนเปื้อนและน้ำค้างถังนานเกินไป
  • น้ำสำรองฉุกเฉิน กำหนดตามงานสำคัญและเวลาฟื้นระบบ พร้อมประเมินอุปกรณ์สำรองตามผลกระทบเมื่ออุปกรณ์แต่ละส่วนหยุด
  • น้ำสำรองดับเพลิง แยกเงื่อนไขจากน้ำใช้ทั่วไป

ใช้ปริมาตรถังที่ใช้งานได้ระหว่างระดับควบคุม ไม่ใช่ความจุเต็มใบ หากระดับน้ำลดลงต่อเนื่องทุกรอบ ถังใหญ่ขึ้นเพียงชะลอน้ำหมด ยังไม่แก้กำลังผลิตที่ขาด

ระบบจ่ายต้องตรวจการไหล แรงดัน ระดับความสูง และการสูญเสียในท่อ พร้อมวางพื้นที่และแผนหยุดเพื่อการดูแลถังเก็บน้ำ หากแยกถังหรือจ่ายทดแทนไม่ได้ การล้างถังอาจกระทบน้ำใช้ทั้งโครงการ

วางแผนถังเก็บน้ำและระบบจ่ายหลังออกแบบระบบน้ำประปา

ต้นทุนอะไรบ้างที่ต้องรวมไว้ ตั้งแต่ขั้นออกแบบระบบผลิตน้ำประปา ?

การประเมินต้นทุนตั้งแต่ขั้นการออกแบบระบบผลิตน้ำประปาต้องรวมเงินลงทุนและค่าเดินระบบ การเทียบข้อเสนอต้องใช้คุณภาพน้ำ กำลังผลิตสุทธิ ชั่วโมงเดินระบบ และขอบเขตงานเดียวกัน

กลุ่มต้นทุน รายการที่ควรรวม จุดที่มักตกหล่น
เงินลงทุนเริ่มต้น หรือ CAPEX สำรวจ ออกแบบ อุปกรณ์ ถัง ปั๊ม งานโยธา ท่อ ไฟฟ้า และเครื่องมือวัด ฐานราก งานเชื่อมต่อ การทดสอบ และการเตรียมพื้นที่
ค่าเดินระบบ หรือ OPEX น้ำดิบ ไฟฟ้า สารเคมี ผู้ดูแล และการตรวจคุณภาพน้ำ น้ำล้าง น้ำ Reject และค่ารวบรวม บำบัดหรือกำจัดน้ำทิ้งและตะกอน
ค่าบำรุงรักษาและทดแทน สารกรอง เมมเบรน อะไหล่ การสอบเทียบ และงานบริการ รอบเปลี่ยนภายใต้คุณภาพน้ำจริงและเวลาหยุด
ต้นทุนความเสี่ยง น้ำทดแทนและผลกระทบเมื่อจ่ายน้ำไม่ได้ ขอบเขตความรับผิดชอบและเวลาฟื้นระบบ

ต้นทุนต่อคิวของระบบผลิตน้ำประปา ควรใช้ปริมาณน้ำสุทธิในช่วงเดียวกับค่าใช้จ่าย พร้อมระบุรายการที่รวม ไม่ใช้ปริมาณน้ำเข้าแทนน้ำที่ใช้ได้จริง และแยกต้นทุนเดินระบบออกจากต้นทุนรวมที่คิดเงินลงทุนและการเปลี่ยนอุปกรณ์ด้วย

ค่าออกแบบไม่ควรเหมารวมจากกำลังผลิตอย่างเดียว ให้แจกแจงงานที่รวมและไม่รวม ตลอดจนผู้รับผิดชอบไฟฟ้า ท่อ จุดระบาย และค่าใช้จ่ายช่วงทดสอบก่อนเปรียบเทียบราคา

ข้อผิดพลาดที่ทำให้ระบบผลิตน้ำประปาที่ออกแบบไว้จ่ายน้ำไม่พอ

ระบบผลิตน้ำประปาจ่ายน้ำไม่พออาจเกิดจากข้อมูลผิด น้ำต้นทางจำกัด หรือคอขวดระบบจ่าย ควรตรวจหลักฐานก่อนเพิ่มขนาดเครื่อง

  • ใช้ค่าเฉลี่ยแทนช่วงใช้สูงสุด อาจทำให้ถังพักหรือปั๊มรับความต้องการพร้อมกันไม่ไหว ควรตรวจบันทึกการใช้ตามช่วงเวลาและจุดใช้สำคัญ
  • กำหนดกำลังผลิตโดยไม่ตรวจน้ำต้นทาง อาจทำให้ระบบขาดน้ำป้อนแม้อุปกรณ์ยังรองรับได้ ควรตรวจข้อจำกัดตามฤดูและแหล่งสำรอง
  • ใช้กำลังผลิตตามสเปกเป็นน้ำสุทธิโดยไม่ตรวจขอบเขต อาจทำให้ตกหล่นน้ำใช้ภายในหรือเวลาหยุด ควรระบุตำแหน่งวัดและเงื่อนไขทุกครั้ง
  • ใช้ผลตรวจน้ำช่วงเดียวแทนทั้งปี อาจทำให้เลือกกระบวนการที่รับคุณภาพน้ำในช่วงอื่นไม่ได้ จนต้องลดอัตราผลิตหรือล้างถี่ขึ้น ควรเก็บข้อมูลช่วงเสี่ยงเพิ่ม
  • มองข้ามปั๊มและท่อส่งจ่าย อาจทำให้ผลิตน้ำได้แต่ส่งถึงปลายทางไม่ทัน ควรตรวจแรงดันและการไหลที่จุดใช้งานจริง
  • ไม่มีแผนหยุดดูแลระบบ อาจทำให้การล้างหรือซ่อมตรงกับช่วงจำเป็นต้องใช้น้ำ ควรจัดตารางร่วมกับถังสำรองและแผนเดินระบบทดแทน

ก่อนรับมอบระบบผลิตน้ำประปา ต้องตรวจอะไรบ้าง ?

ก่อนรับมอบระบบผลิตน้ำประปาต้องตรวจน้ำสุทธิ คุณภาพ และระบบควบคุมภายใต้เงื่อนไขที่ตกลง ควรกำหนดเกณฑ์ผ่านและวิธีทดสอบก่อนสั่งซื้อ

  • คุณภาพและปริมาณน้ำดิบระหว่างทดสอบอยู่ในขอบเขตออกแบบ
  • จุดวัดปริมาณน้ำสุทธิและจุดเก็บตัวอย่างระบุชัดเจน
  • ระยะปรับระบบให้คงที่และระยะทดสอบเหมาะกับเงื่อนไขที่ต้องยืนยัน
  • พารามิเตอร์คุณภาพน้ำ วิธีวัด และห้องปฏิบัติการตรงตามข้อกำหนด
  • ลำดับล้าง ปั๊ม วาล์ว สัญญาณเตือน และการหยุดป้องกันทำงานตามที่ออกแบบ
  • มีผู้รับผิดชอบเมื่อเกิด Alarm และแผนดำเนินการเมื่อเครื่องมือวัดผิดปกติ
  • วิธีแก้ไข ทดสอบซ้ำ และผู้รับผิดชอบค่าใช้จ่ายถูกระบุไว้

เกณฑ์ทดสอบใดแสดงว่าน้ำพอใช้ตามที่ตกลง ?

เกณฑ์ทดสอบต้องยืนยันน้ำสุทธิตามรอบเวลาและช่วงใช้สูงสุดที่ตกลง พร้อมบันทึกระดับถังก่อนและหลัง เพื่อแยกน้ำผลิตระหว่างทดสอบออกจากน้ำสะสมเดิม

ต้องตรวจคุณภาพน้ำที่อัตราผลิตตามข้อตกลงด้วย ไม่รวมผลจากคนละเงื่อนไขโดยไม่อธิบาย และไม่ใช้เซนเซอร์ออนไลน์แทนผลแล็บทุกพารามิเตอร์

ตรวจปริมาณและคุณภาพหลังออกแบบระบบน้ำประปา

เอกสารใดจำเป็นต่อการเดินระบบหลังส่งมอบ ?

เอกสารที่ควรตกลงให้ส่งมอบ ได้แก่ แบบติดตั้งจริง คู่มือ ผลทดสอบ และบันทึกอบรม เพื่อให้ผู้ดูแลเดินระบบและรับมือปัญหาได้

  • แบบก่อสร้างจริง หรือ As-built และแผนผังท่อกับเครื่องมือวัด หรือ P&ID
  • รายการอุปกรณ์ เครื่องมือวัด อะไหล่ และวัสดุสิ้นเปลือง
  • คู่มือเดินระบบและบำรุงรักษา พร้อมค่าตั้งควบคุม
  • ผลทดสอบปริมาณน้ำ ผลแล็บ และข้อมูลตั้งต้นของการเดินระบบ
  • บันทึกการอบรม แผนตรวจเช็ก และการแบ่งความรับผิดชอบหลังส่งมอบ

คำถามที่พบบ่อยเกี่ยวกับการออกแบบระบบผลิตน้ำประปา

การออกแบบระบบผลิตน้ำประปาต้องพิจารณาข้อมูลจริงก่อนเพิ่มถัง ขยายกำลังผลิต หรือใช้แบบสำเร็จรูป แต่ละทางเลือกมีเงื่อนไขต่างกันดังนี้

เพิ่มถังเก็บน้ำแทนการเพิ่มกำลังผลิตได้หรือไม่ ?

เพิ่มได้เมื่อผลิตสุทธิรวมพอ แต่ช่วงผลิตกับช่วงใช้ไม่ตรงกัน และเติมกลับทัน หากผลิตต่อวันไม่พออย่างต่อเนื่อง ต้องแก้กำลังผลิต แหล่งน้ำ หรือความต้องการใช้ร่วมด้วย

ใช้แบบระบบประปาสำเร็จรูป กับทุกโครงการได้หรือไม่ ?

ใช้โดยไม่ตรวจเงื่อนไขไม่ได้ ต้องเทียบน้ำดิบ ปริมาณใช้ พื้นที่ และผู้ดูแลกับข้อมูลตั้งต้นของแบบ แล้วปรับให้ตรงไซต์จริง

หากต้องการขยายการใช้น้ำในอนาคต ควรเผื่อระบบอย่างไร ?

เผื่อจากแผนความต้องการและเวลาที่จะขยาย โดยเตรียมพื้นที่ ท่อ ไฟฟ้า และการเพิ่มชุดผลิตเป็นระยะ ไม่ใช้เปอร์เซ็นต์เดียวกับทุกโครงการ

ยังไม่มีผลตรวจน้ำ ขอประเมินค่าออกแบบเบื้องต้นได้หรือไม่ ?

หารือขอบเขตและสมมติฐานเบื้องต้นได้ แต่ยังไม่ใช่ราคาหรือแบบยืนยัน ต้องระบุข้อมูลที่ขาดและเงื่อนไขปรับเมื่อได้ผลตรวจน้ำและสำรวจไซต์

สรุปเรื่องการออกแบบระบบผลิตน้ำประปา

การออกแบบระบบผลิตน้ำประปาให้พอใช้ต้องเชื่อมแหล่งน้ำ ความต้องการ กำลังผลิตสุทธิ และระบบจ่าย ก่อนลงทุนควรรวบรวมผลตรวจน้ำ บันทึกการใช้ และข้อจำกัดหน้างาน เพื่อจัดทำ Design Basis ให้ผู้เสนอใช้เงื่อนไขเดียวกัน
